钢板桩支撑系统施工

来源:旭立达作者:旭立达网址:江苏快三走势图http://www.stage404.com

为了保证在基坑内施工的安全性,除了打入钢板桩围护之外,往往还要采用支撑对钢板桩进行支承的支护形式。当基坑较深,基坑周围场地较小时,常采用这种形式如图十所示。

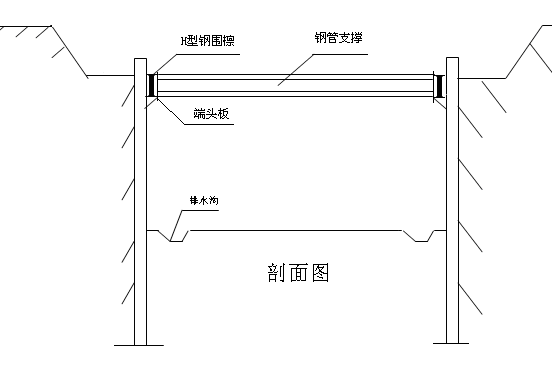

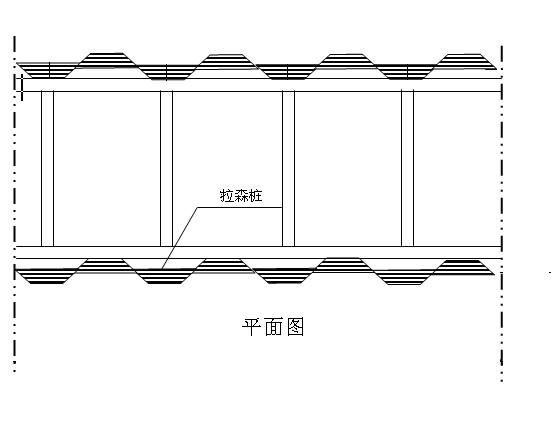

                                图十  支护支撑示意图

钢管支撑

一般采用ф609钢管余料接长,也有采用ф406钢管。具有支撑刚度大,单根支撑的承载力大,支撑间距较大(最大约10m)。但支撑与支撑、支近与围檩的安装和连接麻烦,尺寸不易精确,现场工作量大,施工质量难以保证。(见后附施工图例)

H型钢支撑

它是利用螺栓将H型钢连接。具有组装方便,现场装配简单,根据不同的基坑按设计要求进行组合和连接,可重复使用,在支撑杆件上能安装各种检测仪器进行施工检测。

支撑安装

根据支撑布置图在基坑四周钢板桩上口定出轴线位置。

根据设计要求,在钢板桩内壁用墨线弹出围檩轴线标高。

由围檩标高弹线,在钢板桩上焊接围檩托架。

安装围檩。

根据围檩标高在基坑立柱上焊接支承托架。

安装短向(横向)水平支撑。

安装长向(纵向)水平支撑。

在纵、横支撑交叉处及支撑间的空隙处,用夹具固定。

在基坑周边围檩与钢板桩间的空隙处,用C20混凝土填充。

为了使支撑受力均匀,在挖土前宜先给支撑施加预应力。施加预应力的方法为:

用千斤顶在围檩与支撑的交接处加压,在缝隙处塞进钢楔锚固,然后撤去千斤顶。

用特制的千斤顶作为支撑的一个部件,安装在各根支撑上,预加荷载后留在支撑上,待挖土结束后,拆除支撑,卸去荷载。

拆除支撑

为防止变形,拆除支撑时一般要采取逐层换撑、逐层拆除逐层回填土的办法。在设置支撑位置时,就应考虑地下室施工和换撑的结合。
